此项目位于湖南福天兴业集团总部大楼裙楼顶部,主要提供给单位高管及接待客户所用。这个项目的建筑总体是要竟逐行业荣誉奖项鲁班将的,作为建筑附属项目的游泳池部分都是按照国际标准去设计的,同时也对我们的设备配置、节能减排、施工规范等提出了很严苛的要求。

长沙福天兴业游泳池项目是一个阳光房内25*8米的钢板逆流式泳池,配置的设备有游泳池砂缸过滤系统、泳池恒温恒湿及AHU通风设备、游泳池恒温及一次侧锅炉加热系统、室内地暖设备。

长沙福天兴业泳池项目施工现场

项目的施工难点主要有:机房和游泳池都在同层,而且是一个逆流式游泳池。这就要求了游泳池的穿池壁的预埋的水、电各管道的标高都要控制得当,而且要做到不能漏水;溢流管与平衡水箱的管道只有 30公分的高差,近 30 米长的溢流管只有 8 公分的坡度,在钢板的夹层里面只有一个 30*60 公分的空间能走管,游泳池的溢流、放空、给水、地暖等十几条管子都要从过里做过去。在狭小弯曲的空间布管对施工是一个很难的挑战,业主单位的设计师和总工都很担心这块。 这种条件下的项目游泳池至机房的管道的标高控制及管道布局规划就是整个项目的关键点。

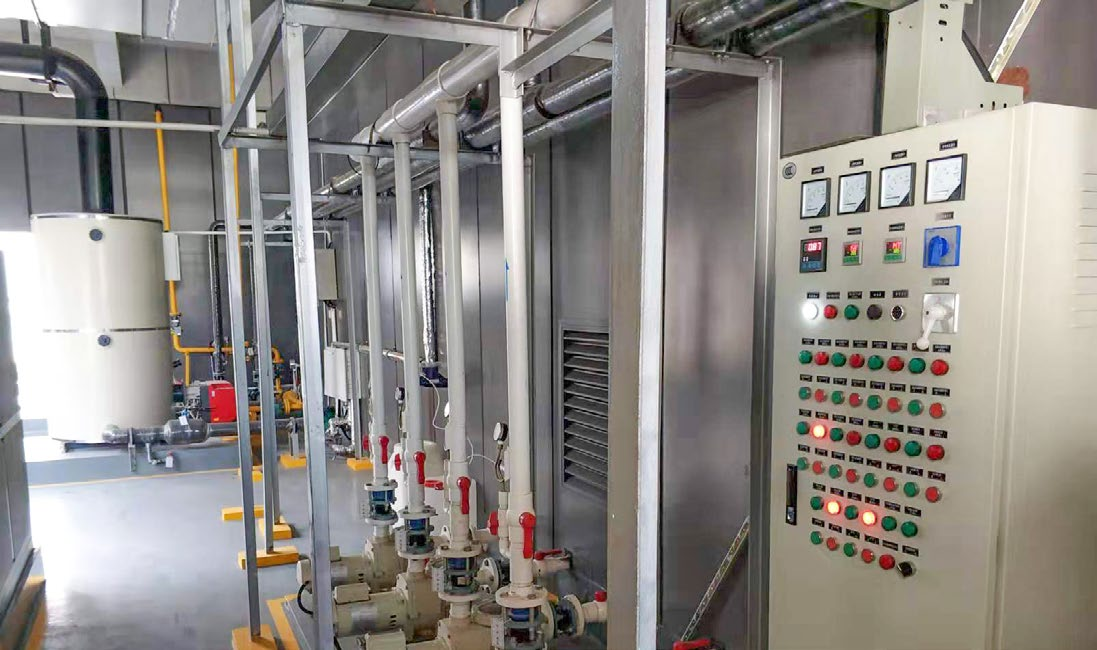

长沙福天兴业泳池项目机房

为了解决这个关键问题,我们自己先对着现场把施工图纸的每一个细节都研究透,再约了甲方、设计单位及装饰分包几家单位到现场办公,把交叉施工的难点及问题做了充分的沟通协调,事后把装饰完成面、水位线、结构的标高点在现场钢架上全标示出来。自己先在图纸上把每条管的位置都布局好,包括支管做多长,变径在哪做都标示了出来。然后再把所有的十几条管道按先排水后给水依大小铺设过去。

最后管道做完后我们自己又用红外线校验每一处管道标高,合格后才进行下一步工作的。这种事后校验工作做起来虽然很繁琐也很浪费时间,但是这种节点工序上却是非常重要的。

事后监理来验收这块时,还特意赞赏了我们工作做得细致。要明白工程施工中很多工作并不是为了应付验收或做给谁看,而是要做到心安理得就以绝后患。

这个项目在后期的机房安装和调试中也遇到了一些难题,不过在公司专业团队的远程指导共同协作解决了,遇到困难时不如静心下来解决,电话里说不清楚的事用影像来说明,和问题死磕对自己是一种成长,也是每一个工程人的责任和使命。

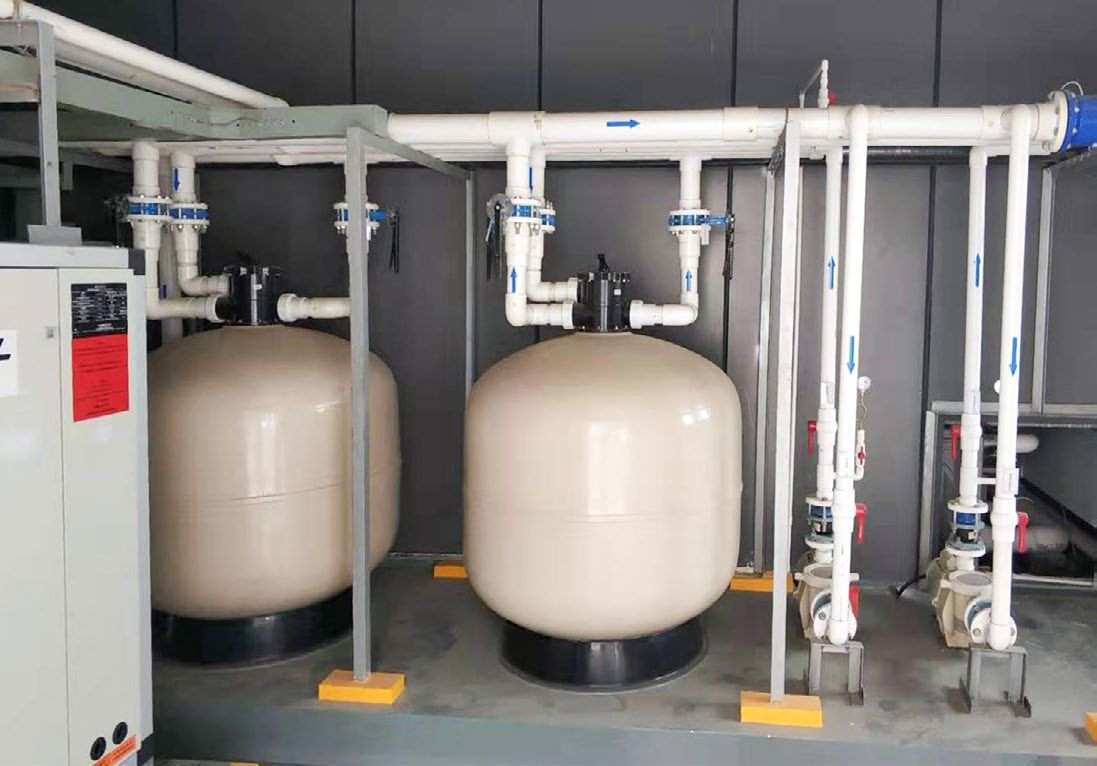

长沙福天兴业泳池项目泳池水过滤器机房

在一个项目的施工中,我们工程人员也要和甲方建立起有效的沟通关系,什么事情都靠销售和甲方沟通也是不行的。特别是在一些复杂的控制节点的把握上我们首先自己要先知先觉,在很多时候发现问题的能力比解决问题的能力更加的重要。只有自己提前认识到了问题,然后让项目的业主或主管总工及时引起重视,他们才能想办法把相关单位人员召集起来一起解决,也只有这样的执行力就才有利于解决问题;所以,项目上甲乙双方建立一种有效的沟通机制也是尤为重要的一环。

再次,要加强内部施工团队核心人员的培养和稳定性的保障。

项目施工都要靠各个成员的特长和互相的通力协作才能完成的。

在这个项目我们接触到了地暖、净水机、锅炉这些不常用的设备。

在安装调试期间我们都是自己拿着图纸对照着说明书一步步做完的。只有每个人都亲力亲为地安装操作过设备,经历过这些事情,在后期的配合中才会有默契和效率,才能够带出人来,不会出现核心人员不在事情就干不动的情况。

这个项目的整体施工进度比较快,自机房安装到最后调试验收也不到半年的时间, 期间刚好经历了整个湿热的夏天;这也是对我们施工人员一个身体素质的考验,项目的顺利完工离不开每一个工程人员的努力付出,项目一次性顺利的经过了业主的验收,在游泳池投入使用半年后和主体建筑一起获得了18-19年度的鲁班奖,作为项目参与人也深感自豪,我们也可以自信地喊出“I come,I see,I conquer”(我来,我看见,我征服 !)
